工事完了!

リフォーム別|すべて

住宅改修工事

伊那市 M様邸

建築中レポート

1.2016年09月27日
着工

着工

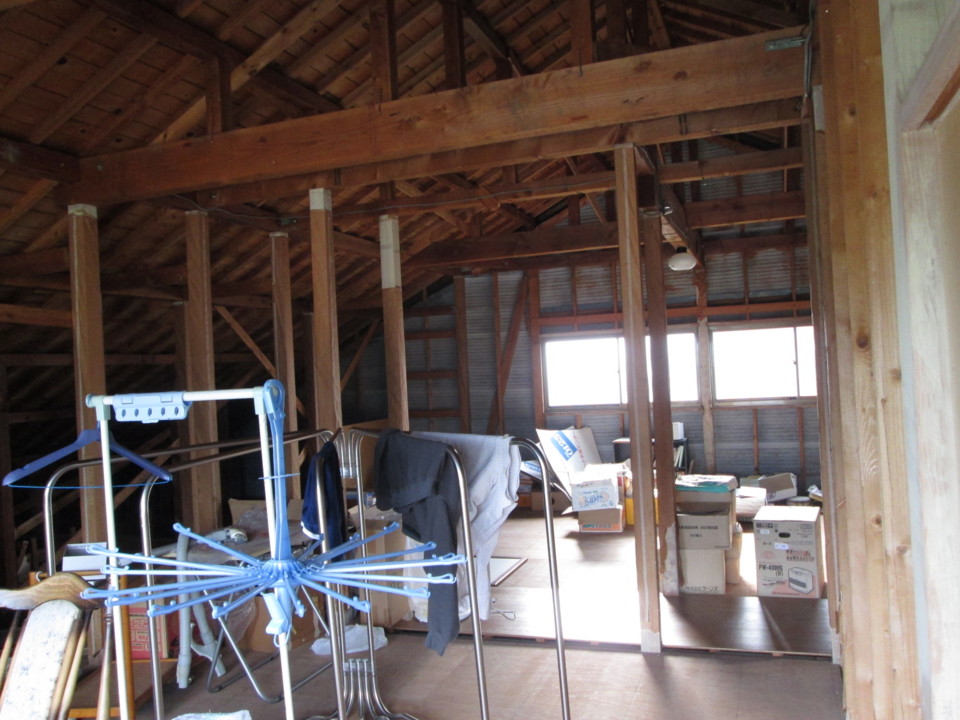

2Fの改修工事から始めます。
ここはもともと写真のように物置になっているスペースで、柱がむき出しの状態でした。解体工事は必要ありませんので、このままどんどん施工を進めていきます。

2.2016年09月28日
補強金物を入れてから壁を作る
補強金物を入れてから壁を作る

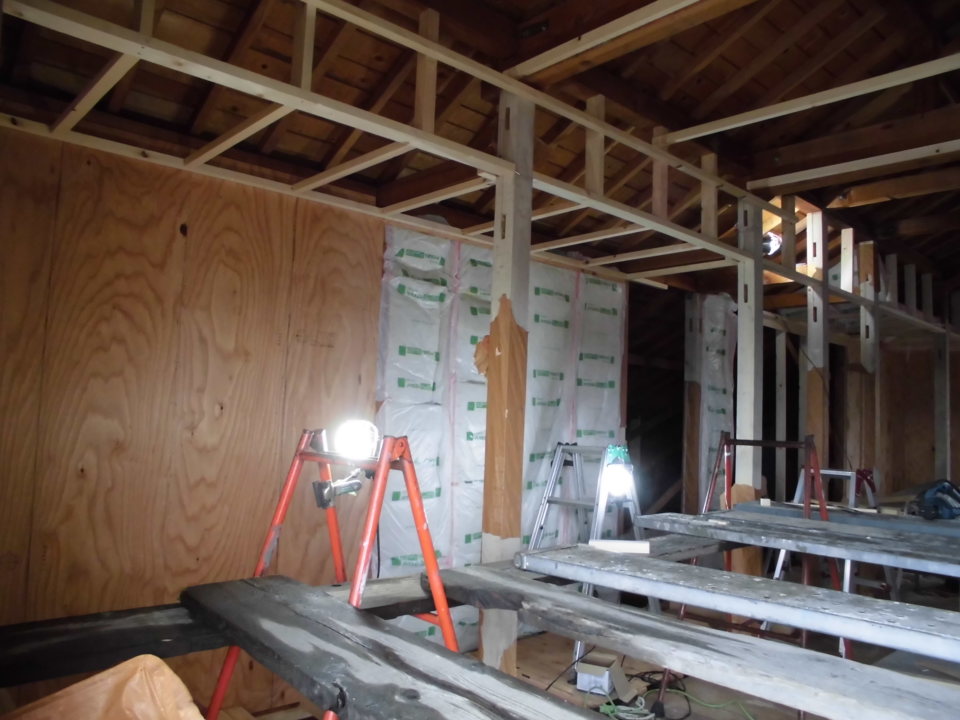

柱に補強金物を入れていきます。
グラスウール断熱材を入れていき、3x10板で壁を張っていきます。
今回は階段の改修も兼ねているので、続きで階段も解体してしまいます。
そのため、外に足場を組んで、窓から建材や廃材を出し入れしていきます。

3.2016年09月30日
天井を張る
天井を張る

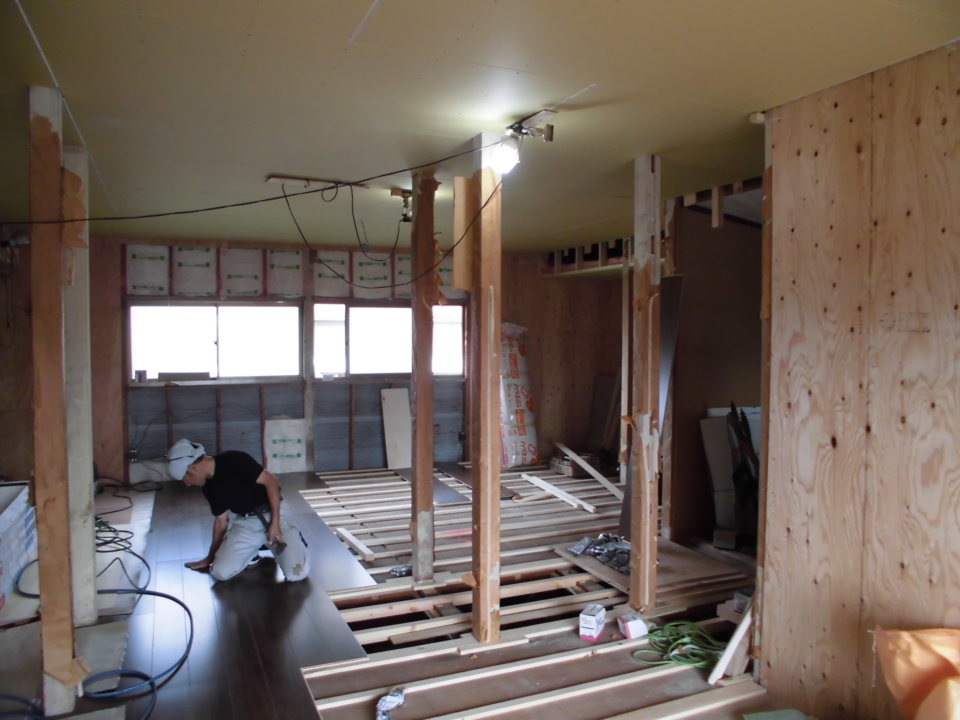

取り付けたい照明の位置を確認してから天井にボードを張っていきます。その後、床フロアを張っていきます。

4.2016年10月04日
設備工事
設備工事

大工さんによる2F改修工事を行なっているあいだに1Fで設備に関する工事を行いました。

これは洗面化粧台取替工事。

5.2016年10月08日

トイレ手洗い器取付
トイレ手洗い器取付

トイレの手洗い器はTOTOの壁付けタイプを選びました。

◎今回のこだわりポイント
当初は窓枠下から壁クロス補修を行なう予定でしたがそれだと手洗い器が変に浮いてしまうと考え、天井まで縦ライン状に一本入れてもらうかたちを取りました。
クロス色も色味をおさえたものを選び、主張が強すぎないように心がけました。

6.2016年10月14日
階段改修
階段改修

階段を解体しました。
階段の下はなにがあるかを把握しておく必要があります。
階段改修では階段の勾配を緩やかにしていきます。そのため、階段の段数を増やし、踊り場を作ります。

7.2016年10月20日
改修前と改修後

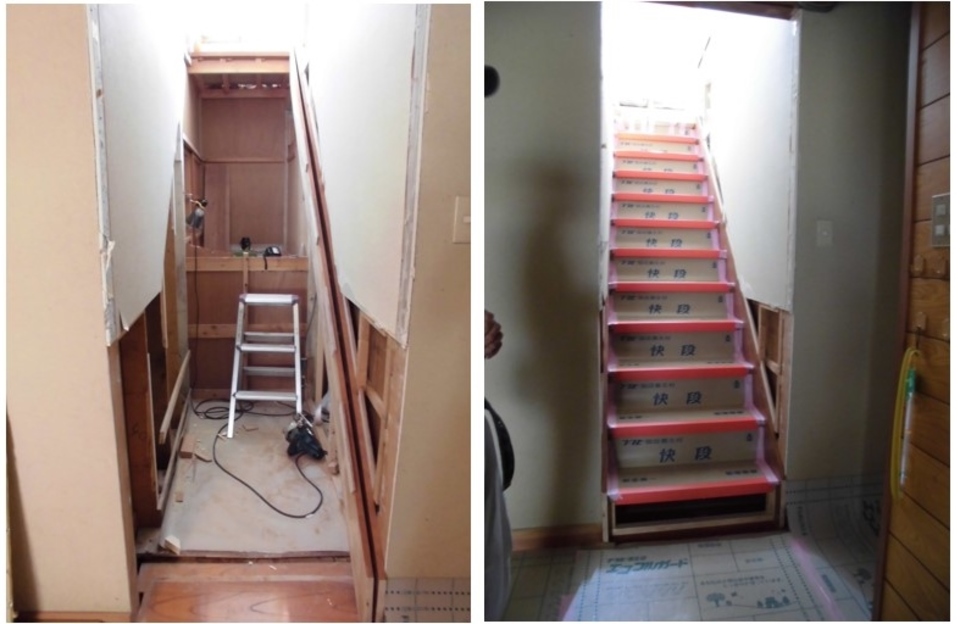

改修前と改修後

左が解体時、右が施工後の写真です。
施工後もほかの工事があるため、養生してありますが、こんな感じでしっかりした階段ができあがりました!

8.2016年10月20日
階段改修工事完工

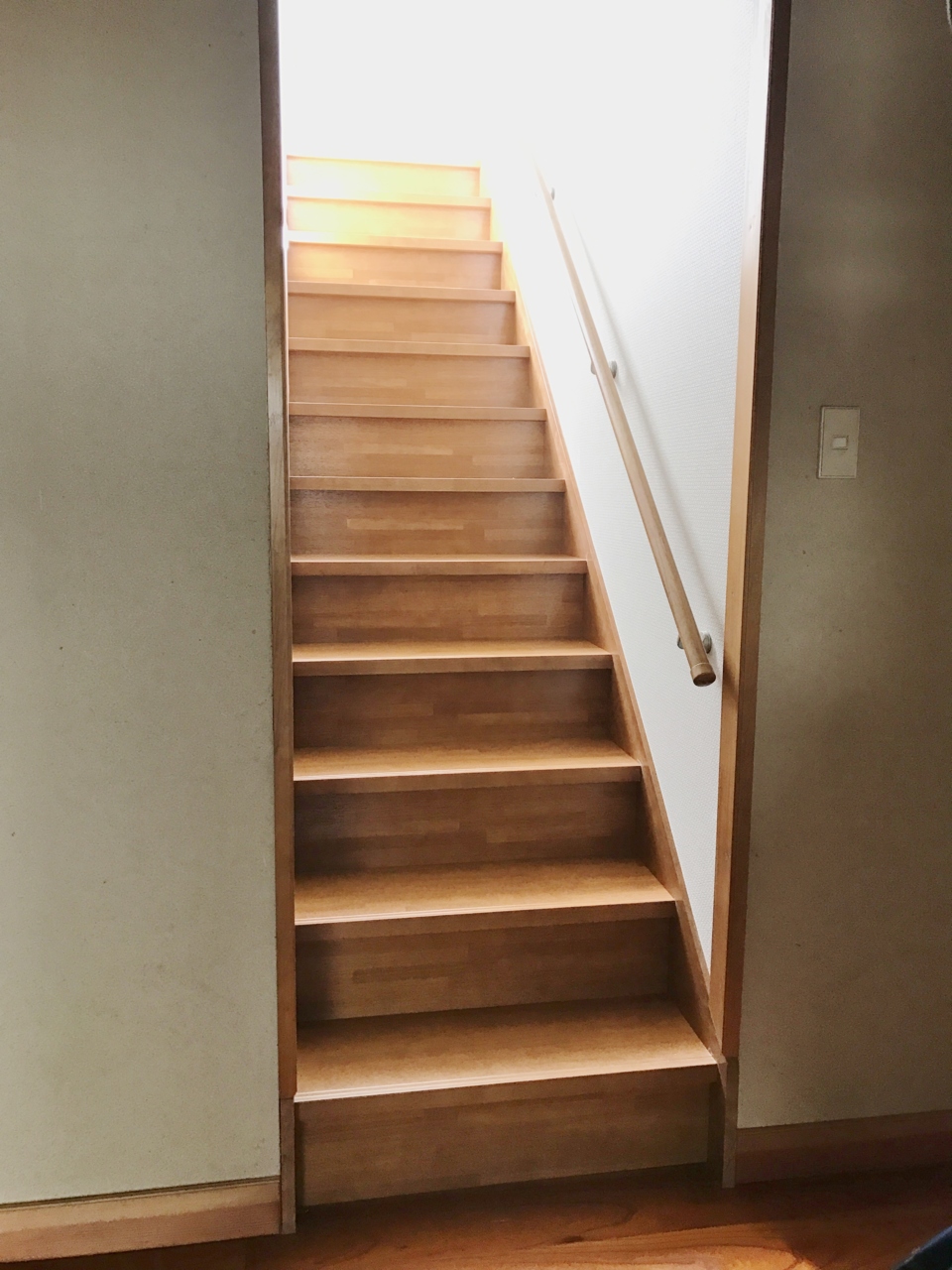

階段改修工事完工

完工しました。手すりもあらたに取り付けました!傾きを調整して、踊り場を作ることで階段の踏み面を3cmほど広げることができました!傾きが緩やかになったので、上り下りがしやすくなりました。

9.2016年10月21日
塗装工事・クロス工事
塗装工事・クロス工事

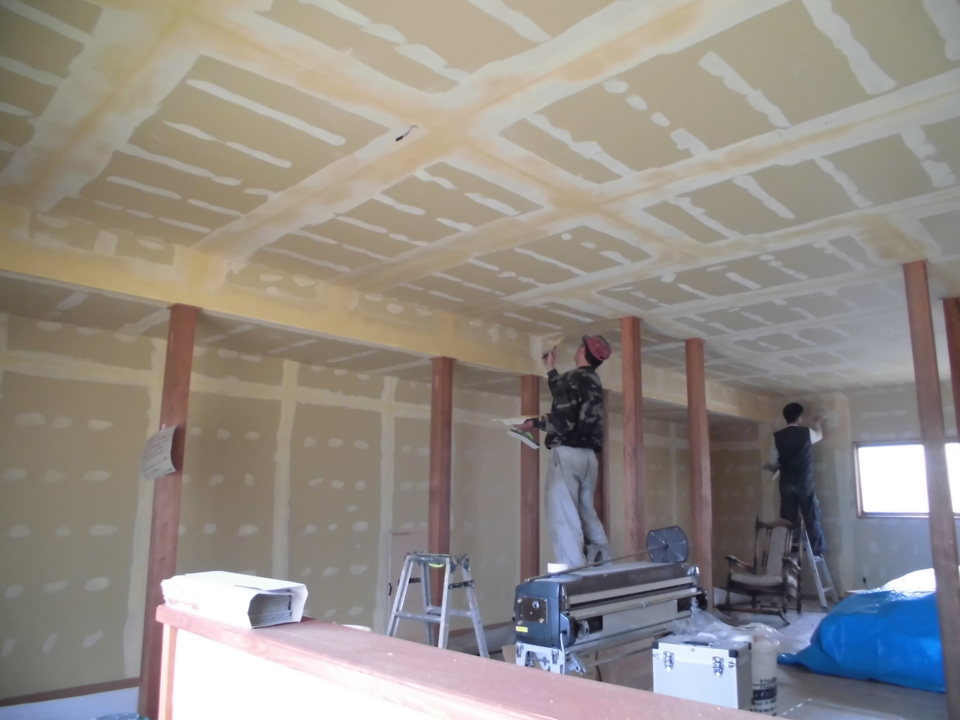

クロス屋さんが来る前に塗装工事を行います。
むき出しの柱は塗装をします。また、窓枠も取り付けたので塗装をしていきます。
塗装が終わったらクロス工事へ。まずはパテ処理からです。

10.2016年11月04日
クロス張替え完了!
クロス張替え完了!

壁と天井のクロス張替え完了です。光があることで白が栄えますね~!

11.2016年11月06日
2F内装できあがりました!

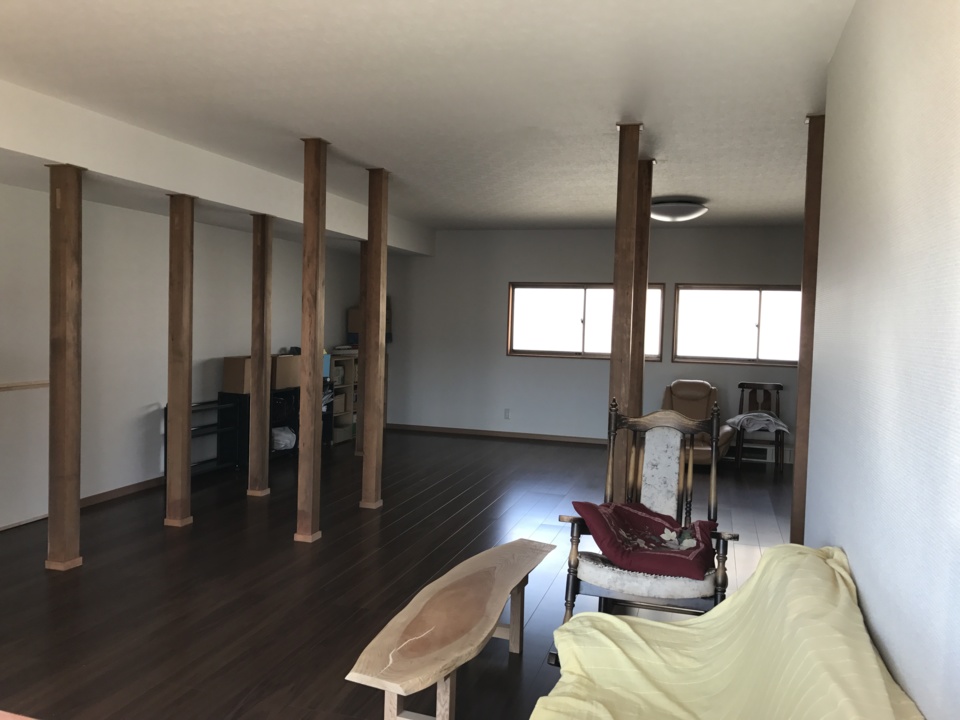

2F内装できあがりました!

もともと2Fは倉庫として利用するとのことでしたが、置くのほうに収納棚を設置したため、荷物のスペースを大幅に縮小できたそうです。そのため、自由にできる空間が増えたので、こうしたくつろぐ空間も設えました。

12.2016年11月11日

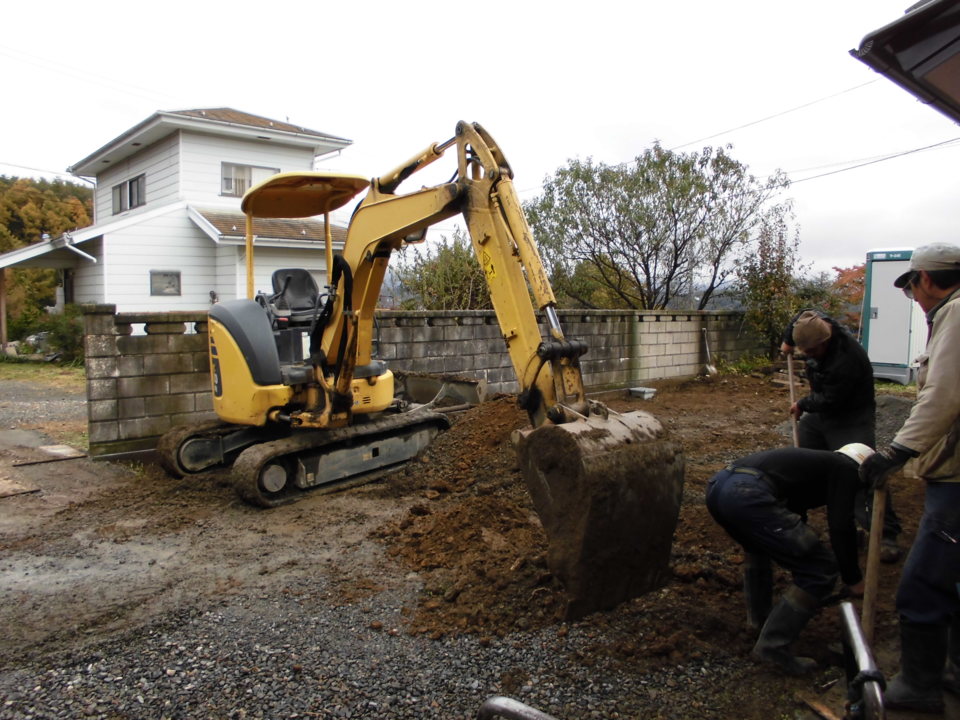

舗装工事
舗装工事

内装が完了したところで舗装工事を行います。
雨水が浸透していくようなアスファルトを入れます。

13.2016年11月12日

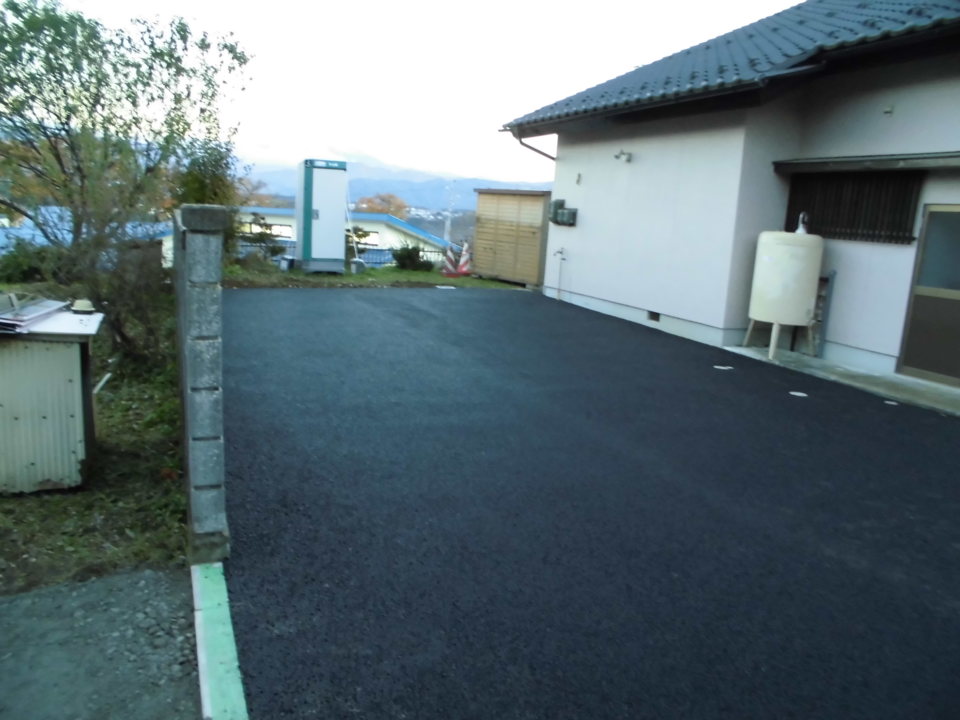

舗装工事完工
舗装工事完工

完成です。

担当:田原

リフォーム別 - すべて にある

その他の工事完了!

ページトップへ
